10月26日,随着最后一次爆破作业的顺利完成,我国西部地区首个建在城市中心的抽水蓄能工程——贵港抽水蓄能电站地下厂房交通洞实现全线贯通,推动工程地下洞室群进入全面开挖阶段。

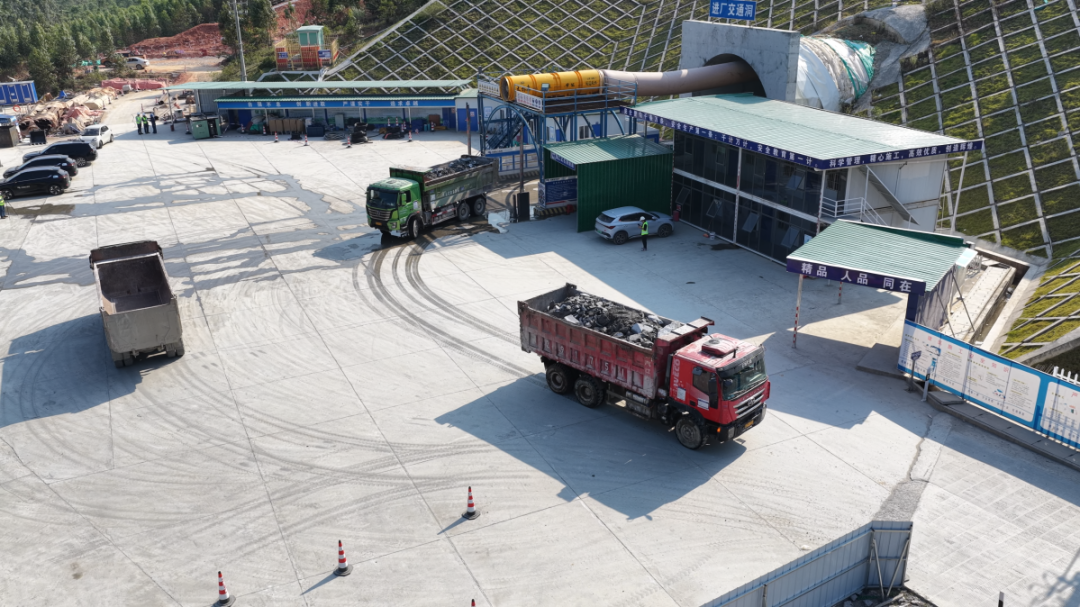

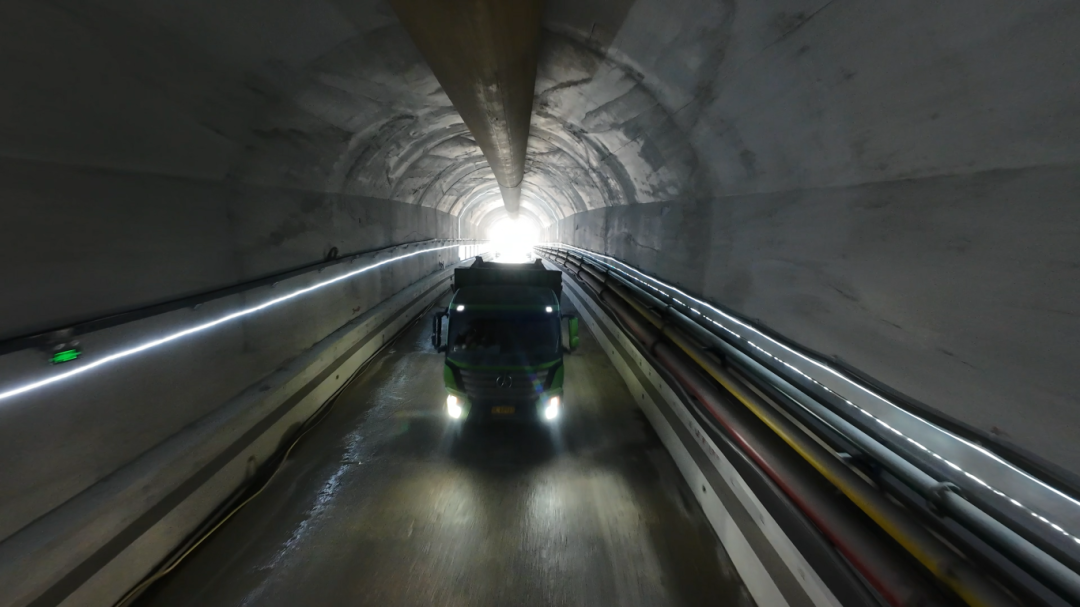

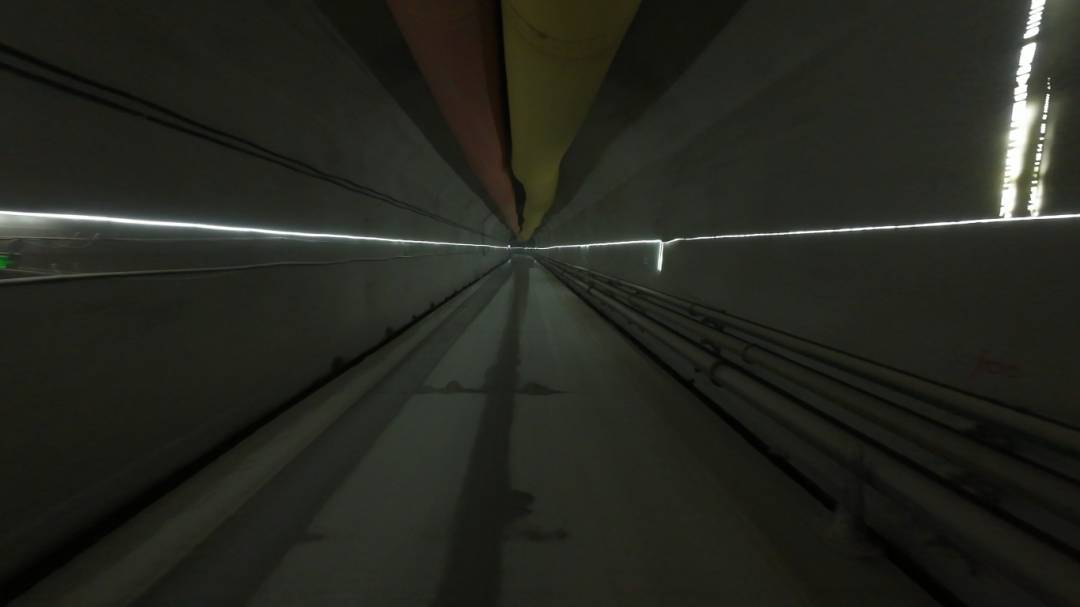

据了解,贵港抽水蓄能电站厂房交通洞总长1620米,加上早前已经贯通的通风洞,总长2700米的两条地下工程主通道全面建成,为电站地下洞室群的全面开挖打通了“大动脉”。

“开挖过程中,我们积极应对复杂围岩、地下渗水、爆破精度控制等难题,强化风险源辨识与过程质量把控,优化施工工艺、推进技术创新应用,实现交通洞和通风洞安全优质贯通。”南网储能公司贵港抽蓄项目部工程师陈才说。

贵港抽水蓄能电站地下洞室群由43个洞室构成,总长接近19公里,相当于要在坚硬地质的山体里建设一个错纵交织的“地下迷宫”。在3741米长的自流排水洞洞口,“贵港号”TBM始发进洞,通过机械智能化施工,掘进效率达到传统人工钻爆的4倍。

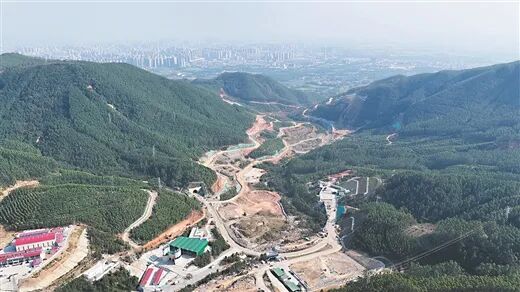

据悉,贵港抽水蓄能电站总投资约81亿元,充分利用位于城市中心区域的山顶洼地和山下河谷高低落差达到420米的天然优势,就地开发建设电站。

“当前,贵港抽蓄工程上下水库、地下厂房、输水系统施工面全面铺开,500多名建设者同时推进20多项施工任务。”南网储能公司贵港抽蓄项目部总经理丁光彩介绍,电站预计于2029年全面建成投产,届时每年可消纳清洁能源超过25亿度,相当于115万户居民一年的用电需求,相应减少二氧化碳排放约220万吨。
