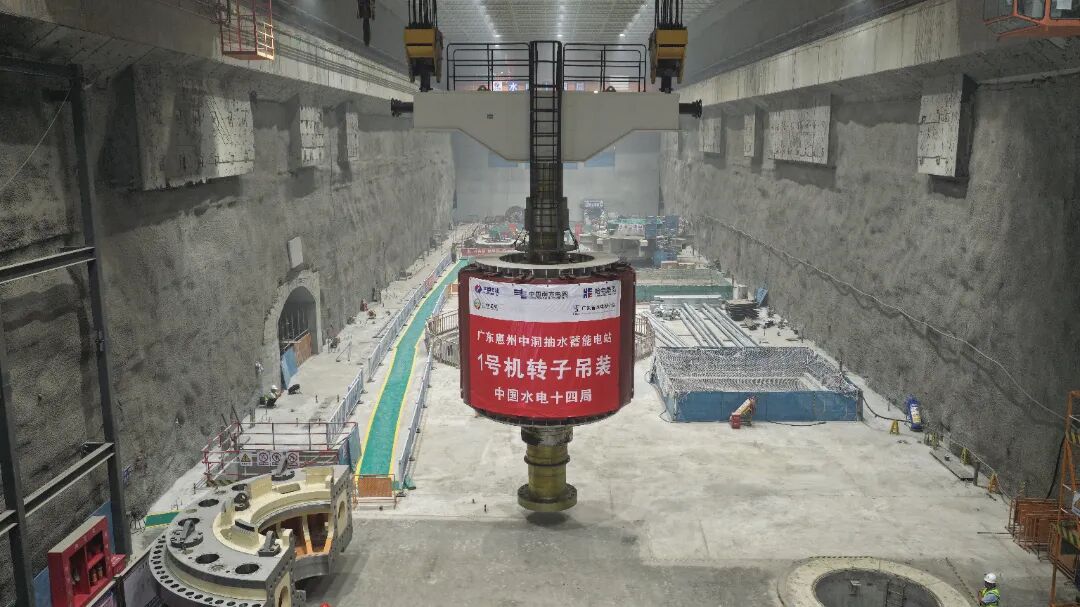

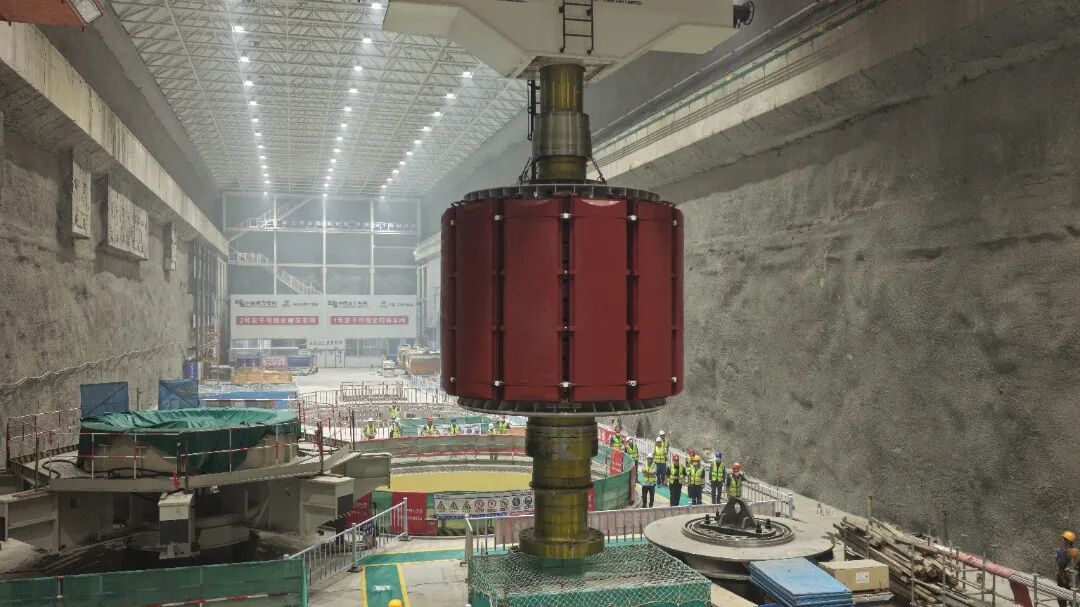

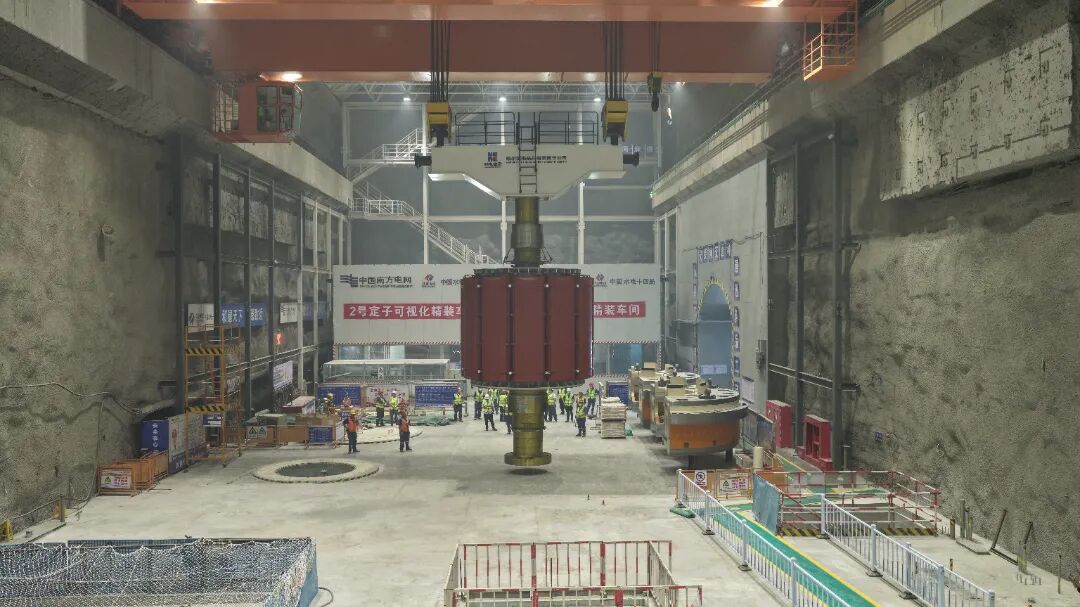

10月8日,南网储能公司惠州中洞抽水蓄能电站项目首台机组转子顺利吊装就位,精准就位于机坑预定位置,标志着电站首台机组进入总装攻坚阶段。

转子是发电机组的“动力心脏”,是能量转换的核心部件。本次吊装转子外径4.93米,发电机轴长11.285米,吊装总重约500吨(含吊具)。安装人员严格执行工艺标准,对磁轭环挂装、热打键、磁极试验至整体耐压试验等全过程实施严格质量管控,所有工序及试验均一次成功完成,实现“零返工”。12个单重13.33吨的磁极通过“T”尾槽式连接工艺与磁轭环紧密契合,转子实测圆柱度仅0.81毫米,优于厂家设计的1毫米标准。

首台机组转子吊装是惠州中洞项目深化“党建+基建”融合,推动党员力量向建设一线聚合的生动实践。紧盯首台机组转子吊装关键节点,项目机电安装厂房浇筑党员突击队主动靠前、攻坚一线。党员骨干值守安全监管、质量技术、现场指挥等关键岗位,全过程安全旁站监督,护航吊装作业安全有序推进。

为保障吊装顺利进行,中洞业主项目部联合南网储能修试公司以及监理、厂家、施工、安全监测等单位,积极落实专项吊装方案,开展吊装前联合检查,对转子磁极键、极间连接线、吊具把合、底部平整度、销钉预装等环节进行了全面细致排查;提前检查起重设备机械设备状况,严格落实试吊及“三起三落”程序。起吊、平移、落位全过程平稳有序。历经近90分钟,转子以零偏差、零磕碰一次成功吊装至1号机坑预定位置,安全、高效完成吊装任务。

南网储能公司惠州中洞业主项目部将持续发挥党支部战斗堡垒作用和党员先锋模范作用,严守安全质量底线,积极推进机组总装与调试工作,有序推进后续机组安装、调试试验等各项工作,全力以赴确保电站高质量投产。(朱锴宇 王睿)
